W gminie Lipie prace inwestycyjne nie ustają niezależnie od pory roku. Realizowane są tak samo w czasie okresu urlopowego. Są to zarówno inwestycje wykonywane przez firmy zewnętrzne w ramach zawartych przez gminę kontraktów, jak i zadania realizowane oszczędnym, ale dobrze już w gminie sprawdzonym systemem gospodarczym.
Danków – przygotowanie do Jarmarku nad Liswartą

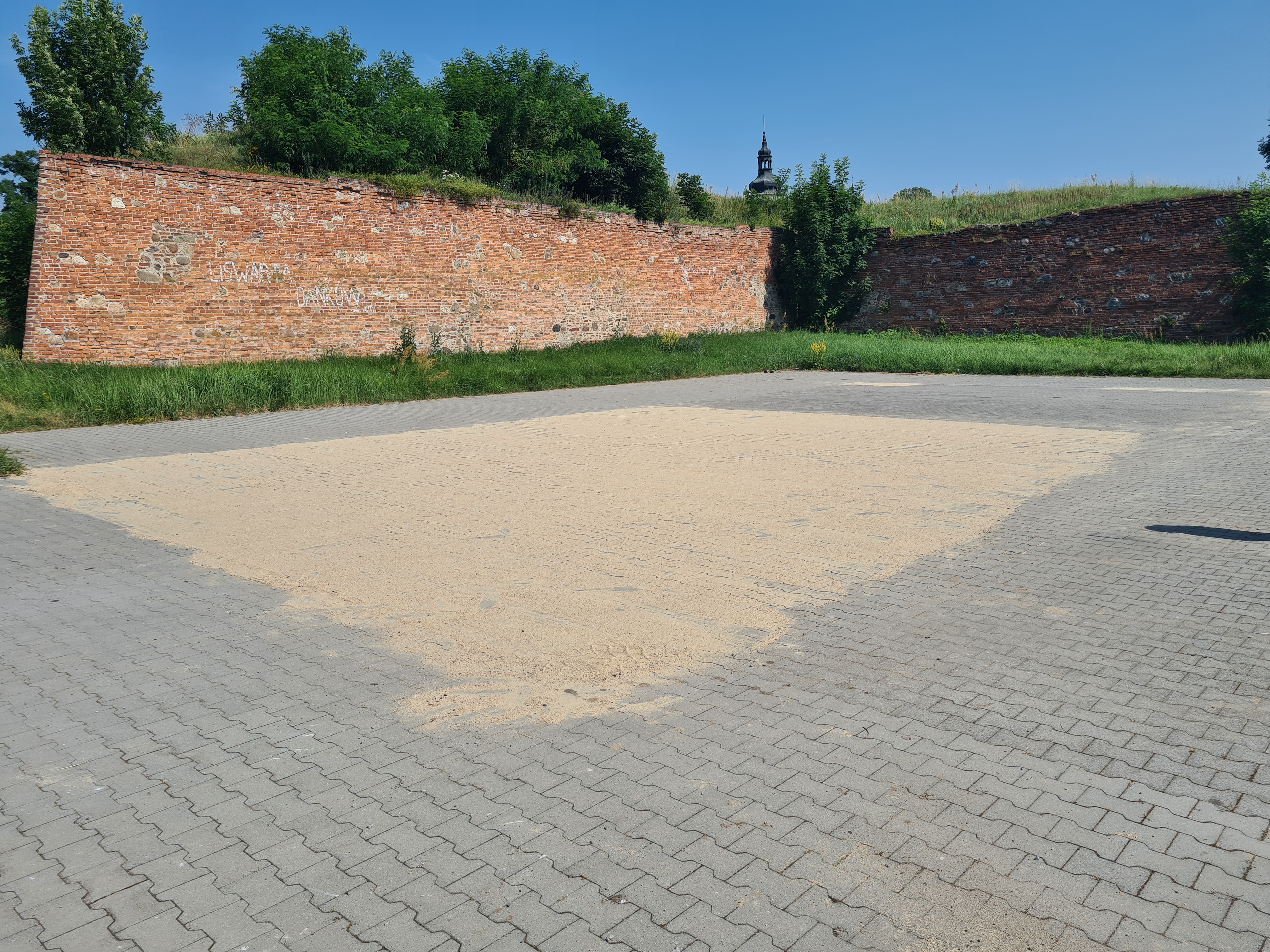

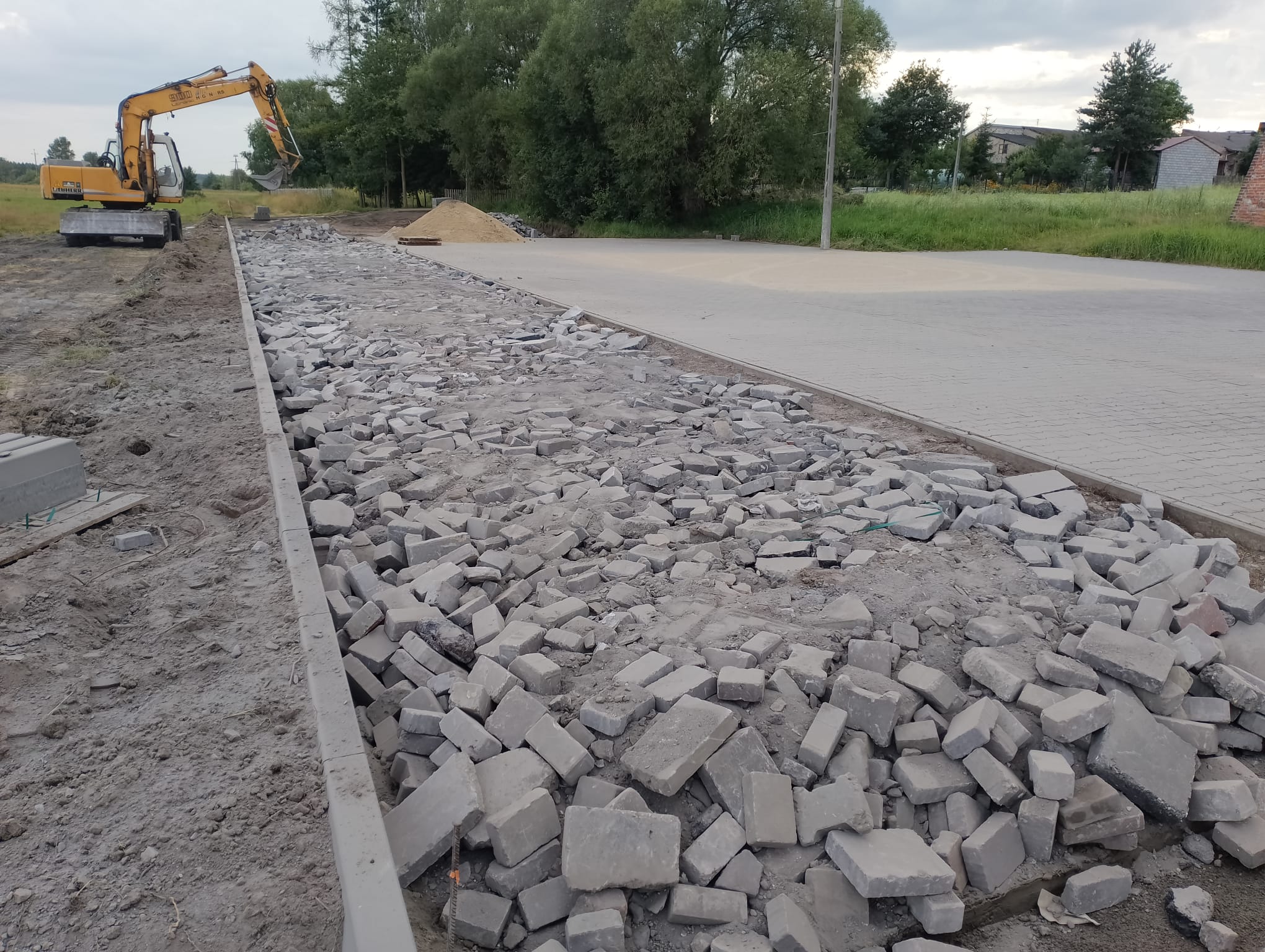

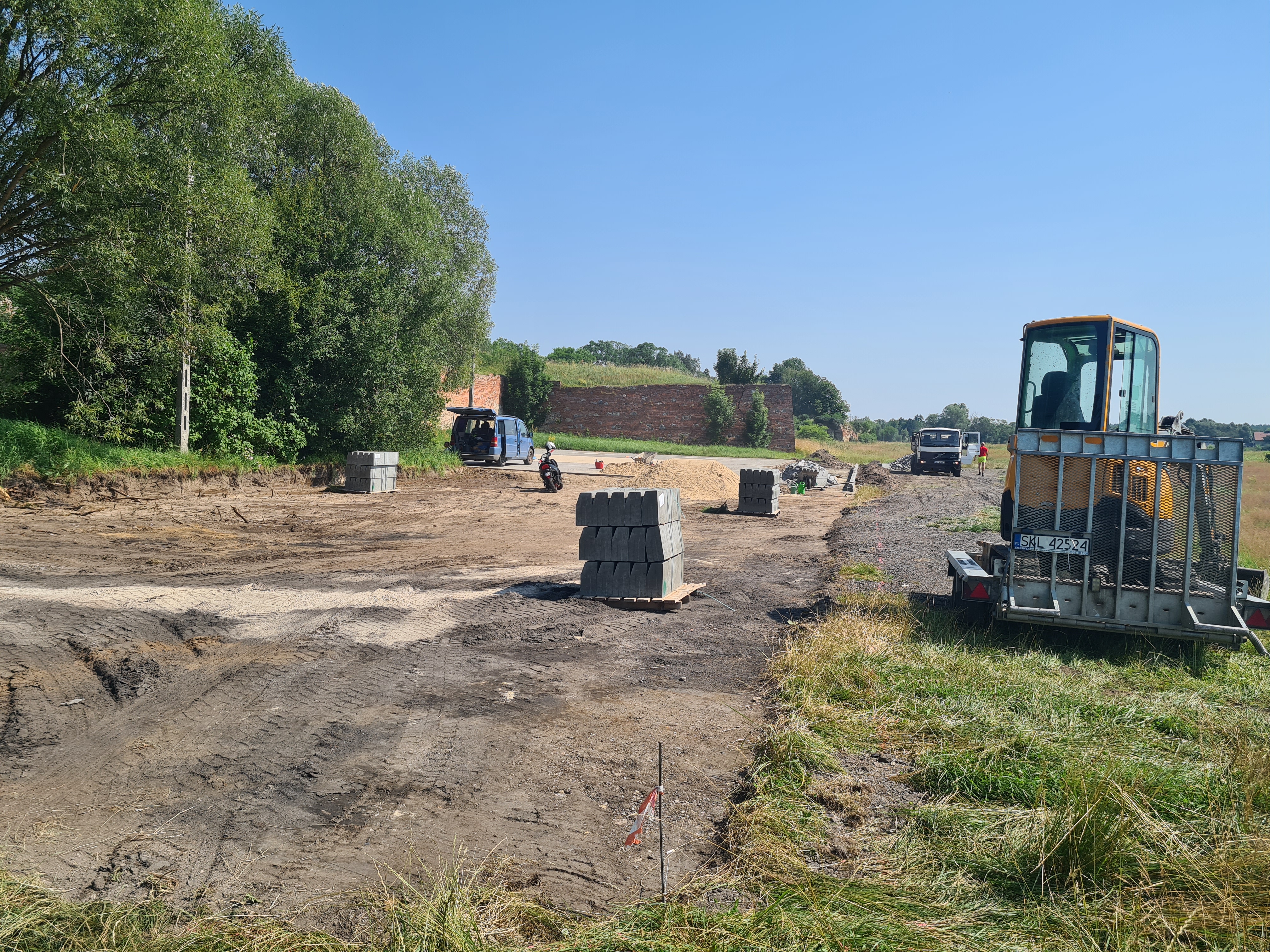

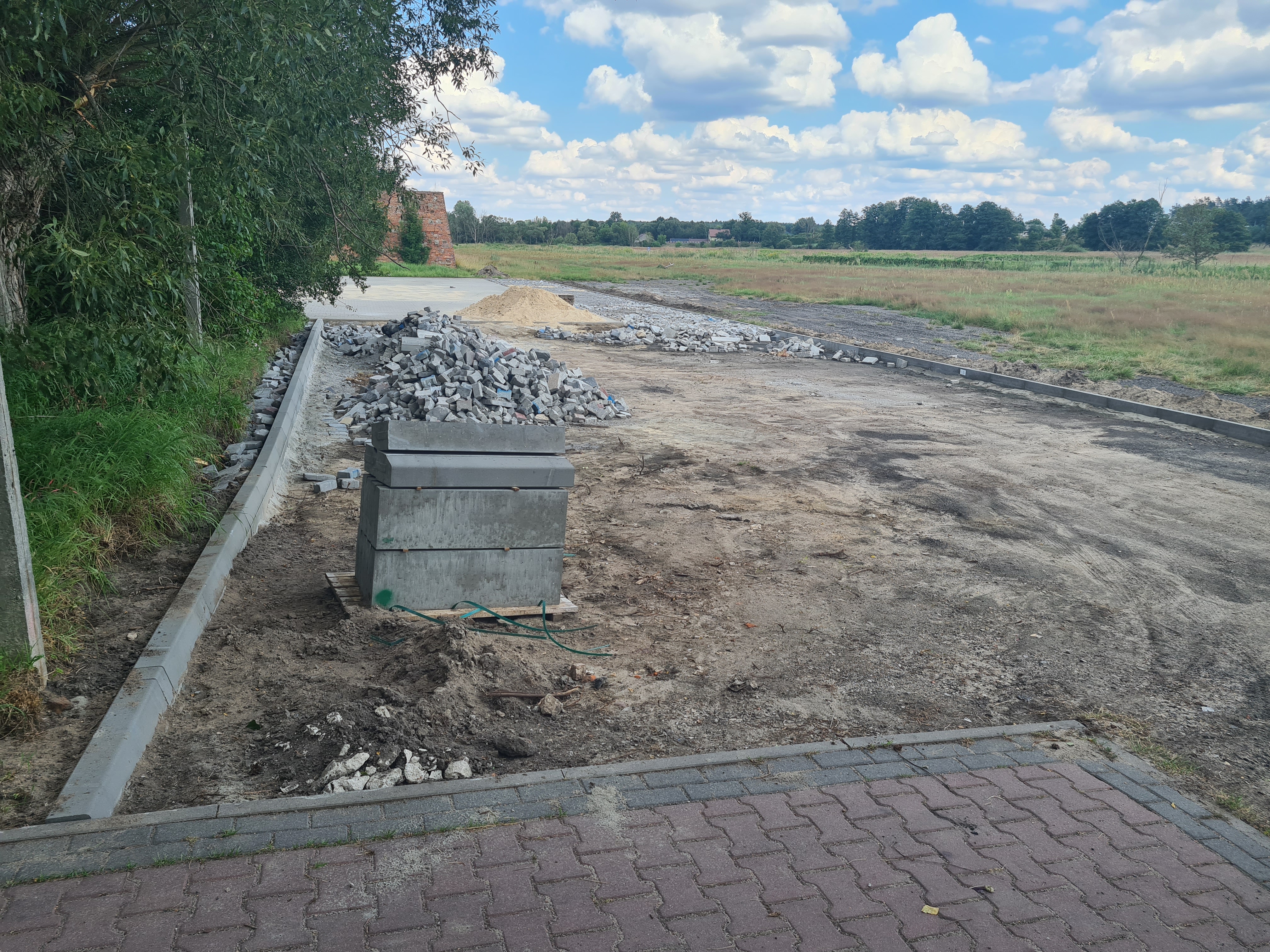

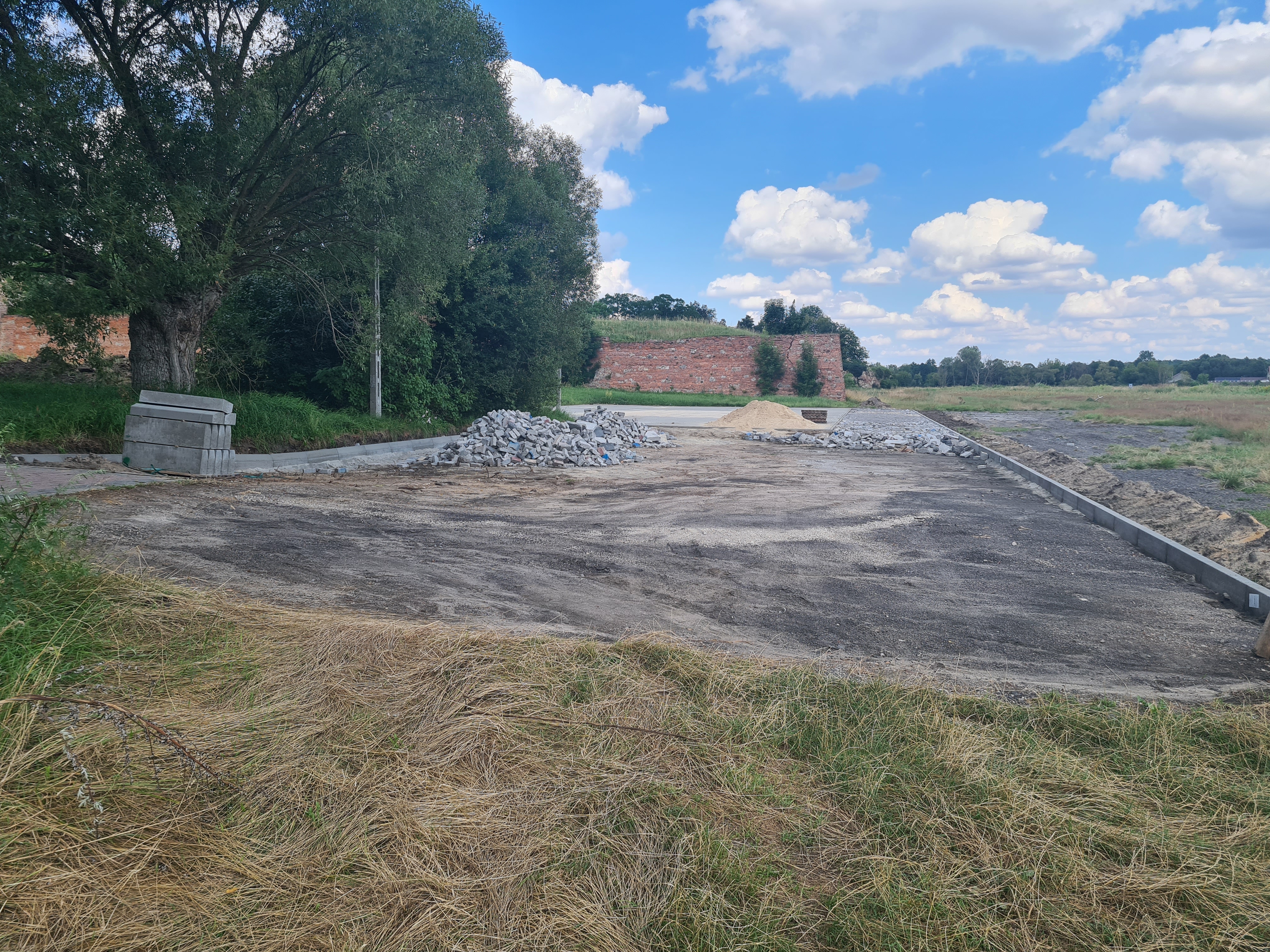

W tym roku znów spotkamy się na Jarmarku nad Liswartą. Gmina podjęła już działania, aby teren, na którym odbywać się będzie to wydarzenie, był przygotowany na przyjęcie wielu ludzi jeszcze lepiej niż dotąd. Aktualnie pracownicy gminy przebudowali istniejące w tym miejscu utwardzenie terenu – wymieniając część podsypki i zniszczonej kostki brukowej. Zabudowany został dodatkowy krawężnik drogowy, który umożliwił powiększenie powierzchni, jaka będzie utwardzona. Oznacza to więcej wygodnej przestrzeni dla uczestników Jarmarku nad Liswartą. Podczas prac wykorzystaliśmy gruz betonowy oraz krawężniki, które zostały nieodpłatnie przekazane przez pana Zdzisława Kotynię. Materiał ten będzie dodatkowo w całości ustabilizowany frezem asfaltowym. Część tych prac została już wykonana przy użyciu koparko-ładowarki, część pozostaje jeszcze do ukończenia. Nie ma jednak wątpliwości: wszystko będzie gotowe przed jarmarkowym weekendem.
Grabarze – docieplenie i remont świetlicy wiejskiej

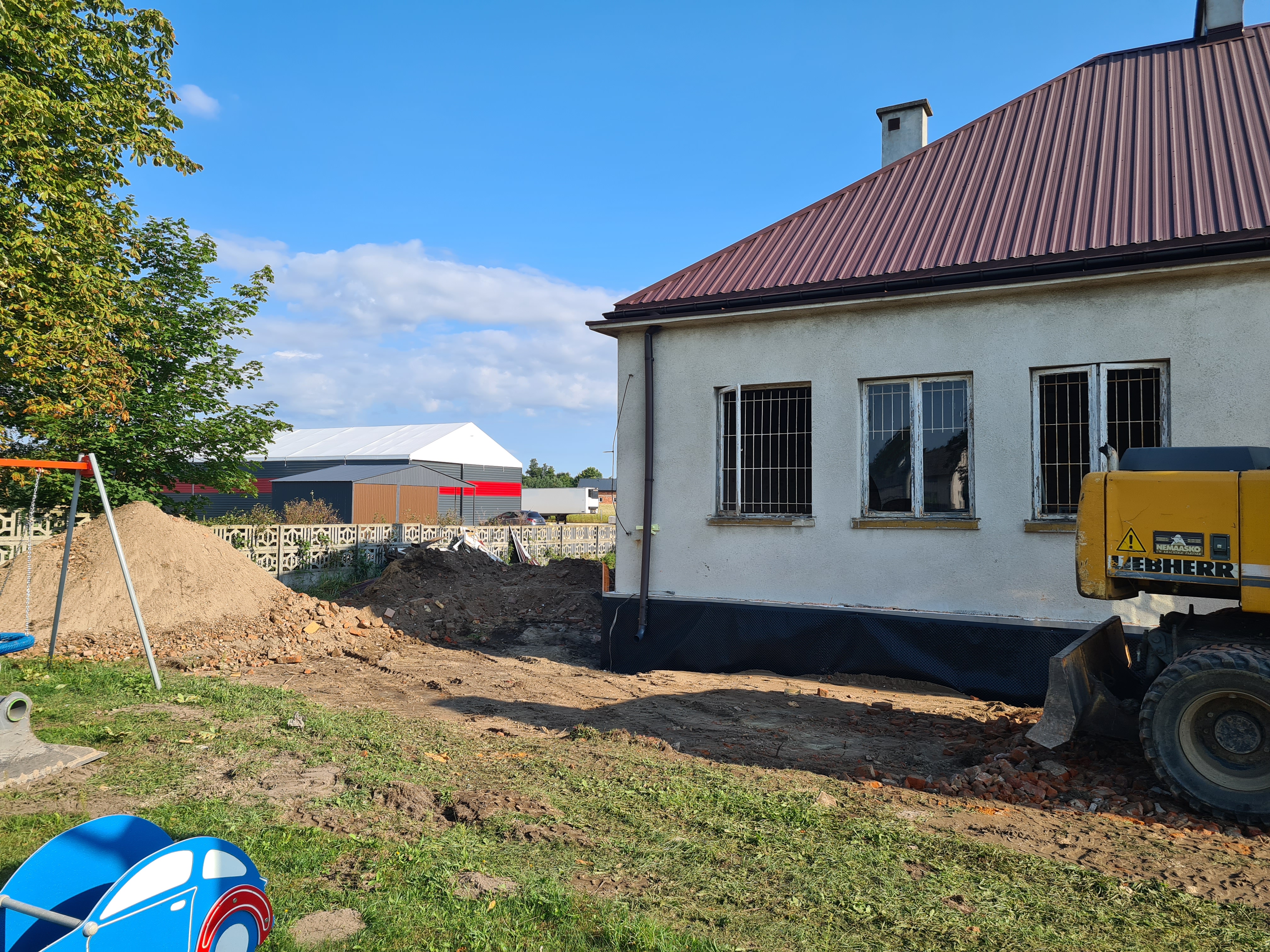

Trwają prace związane z gruntowną przebudową i remontem oraz dociepleniem budynku świetlicy w Grabarzach. To miejsce, które odgrywa ważną rolę w życiu lokalnej społeczności, dlatego gmina dąży do zapewnienia mu odpowiedniego standardu – podobnie jak to uczyniliśmy w przypadku świetlic i remiz, jakie już zostały zmodernizowane.

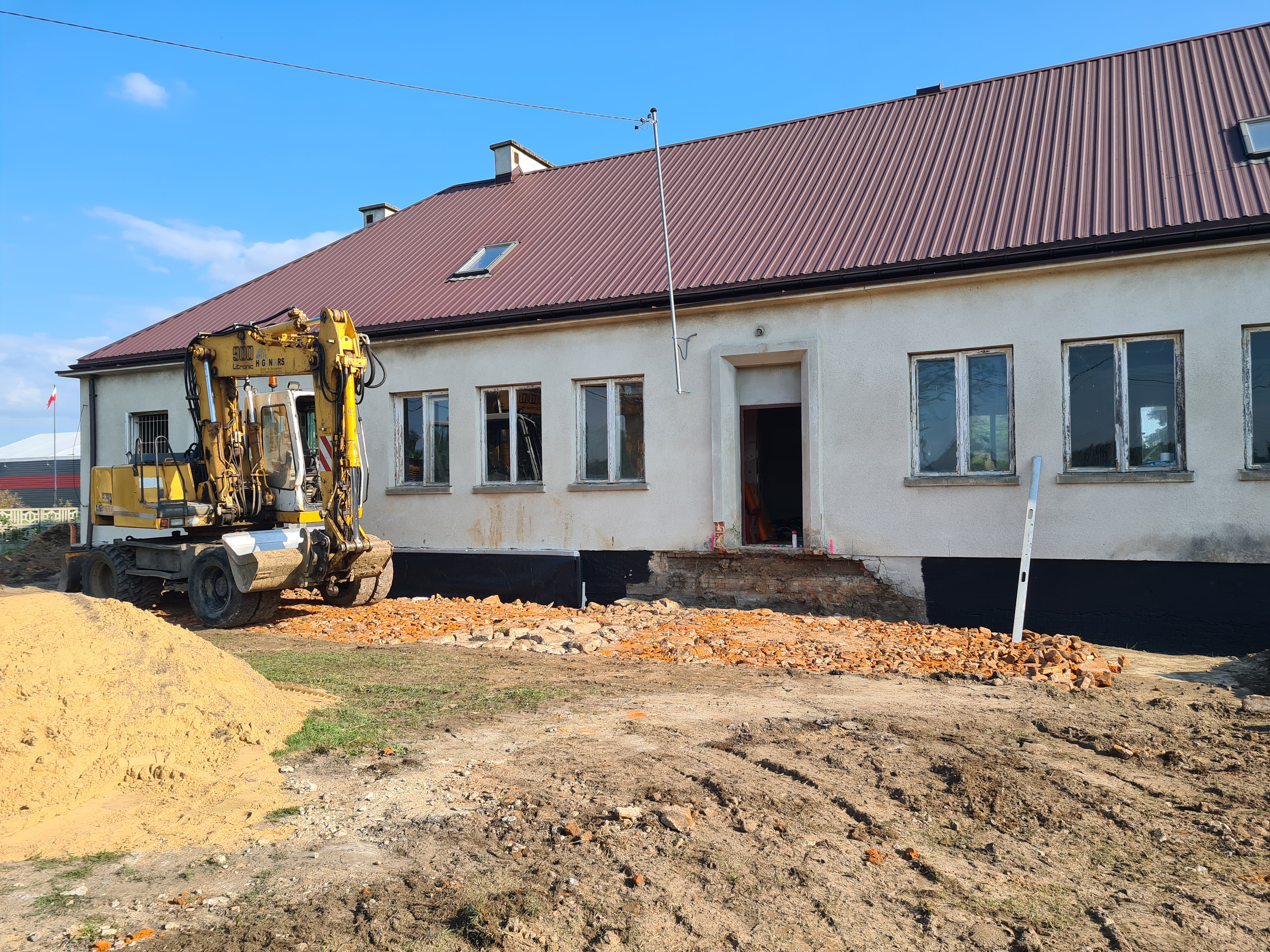

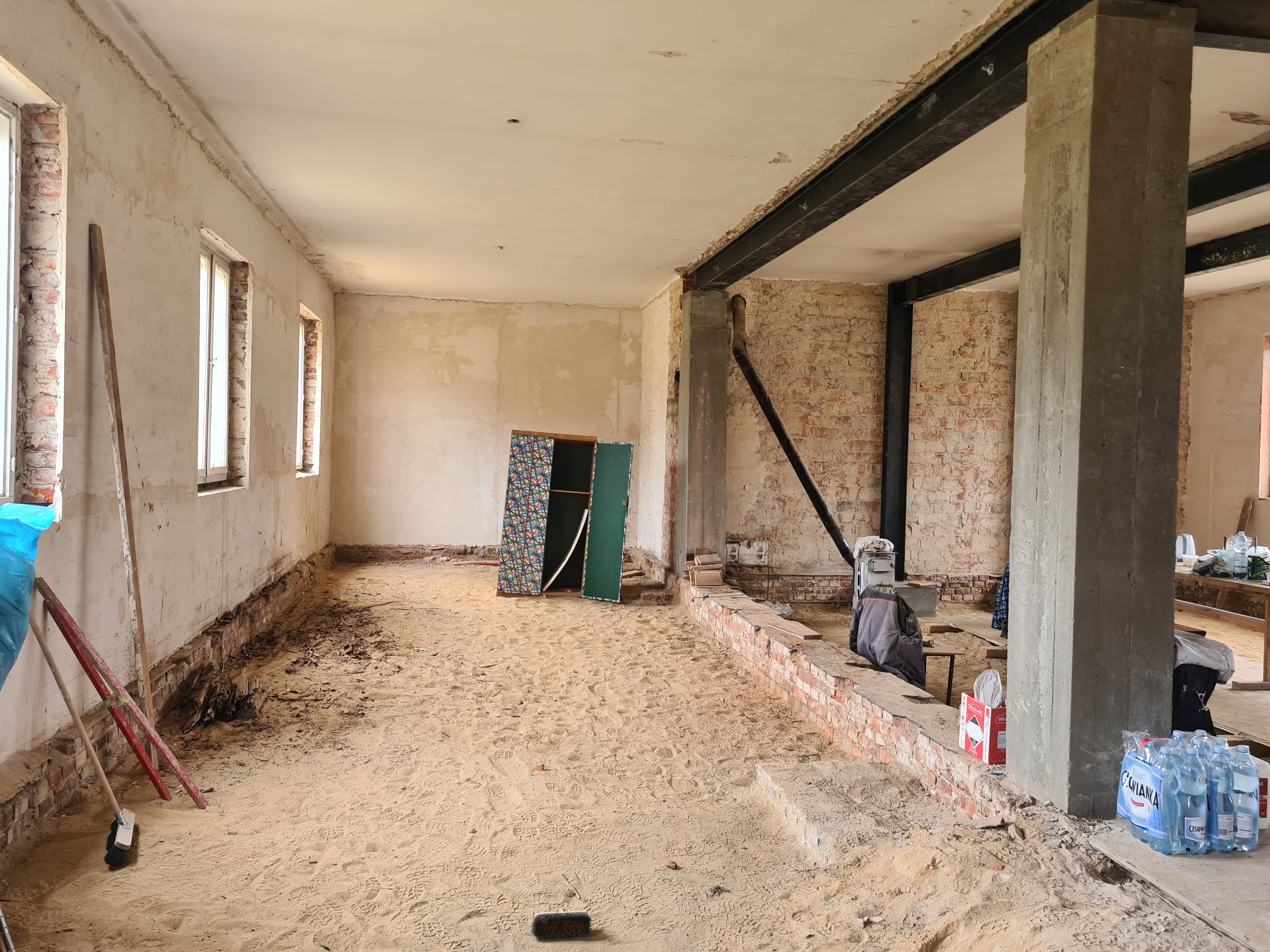

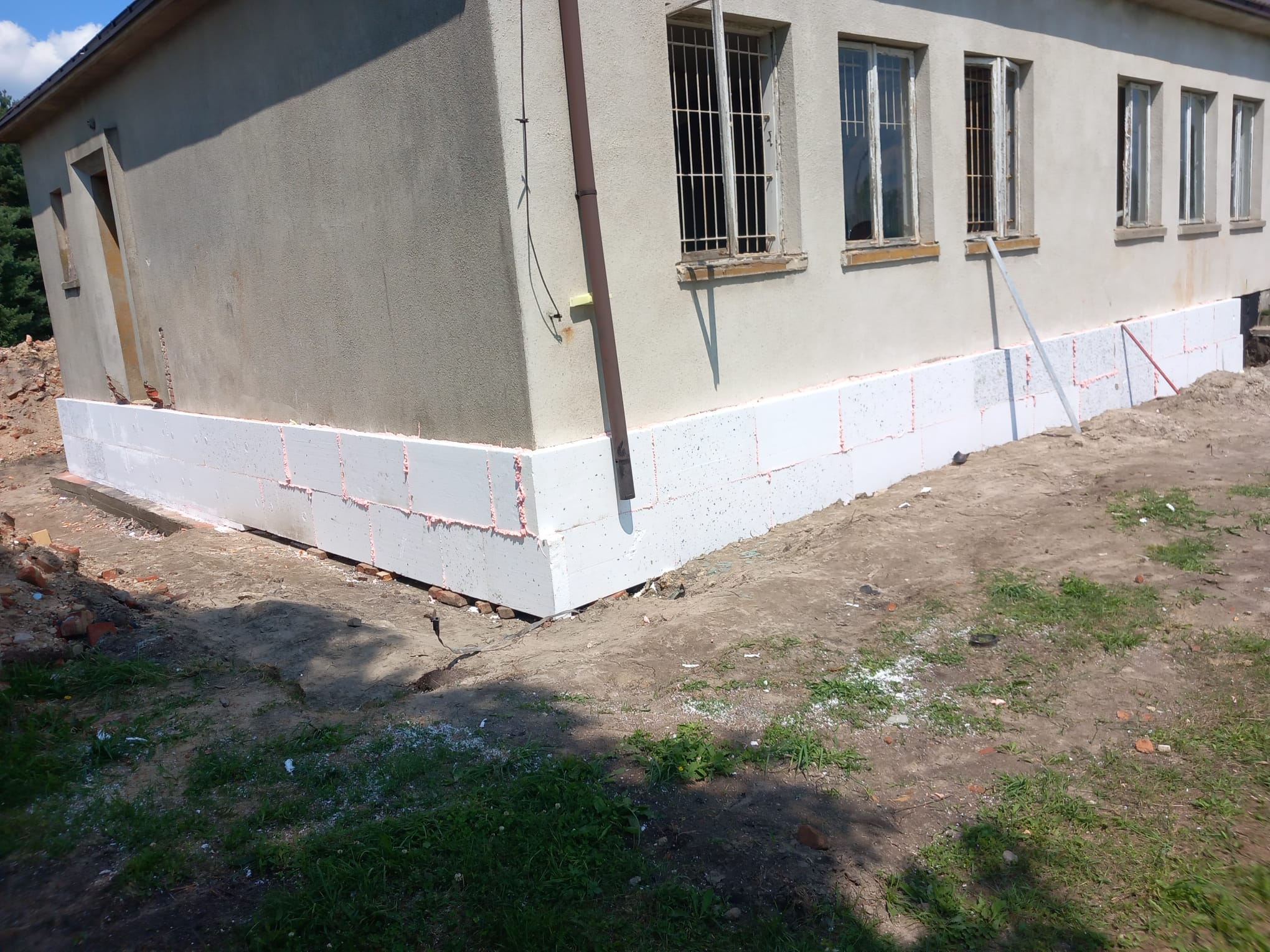

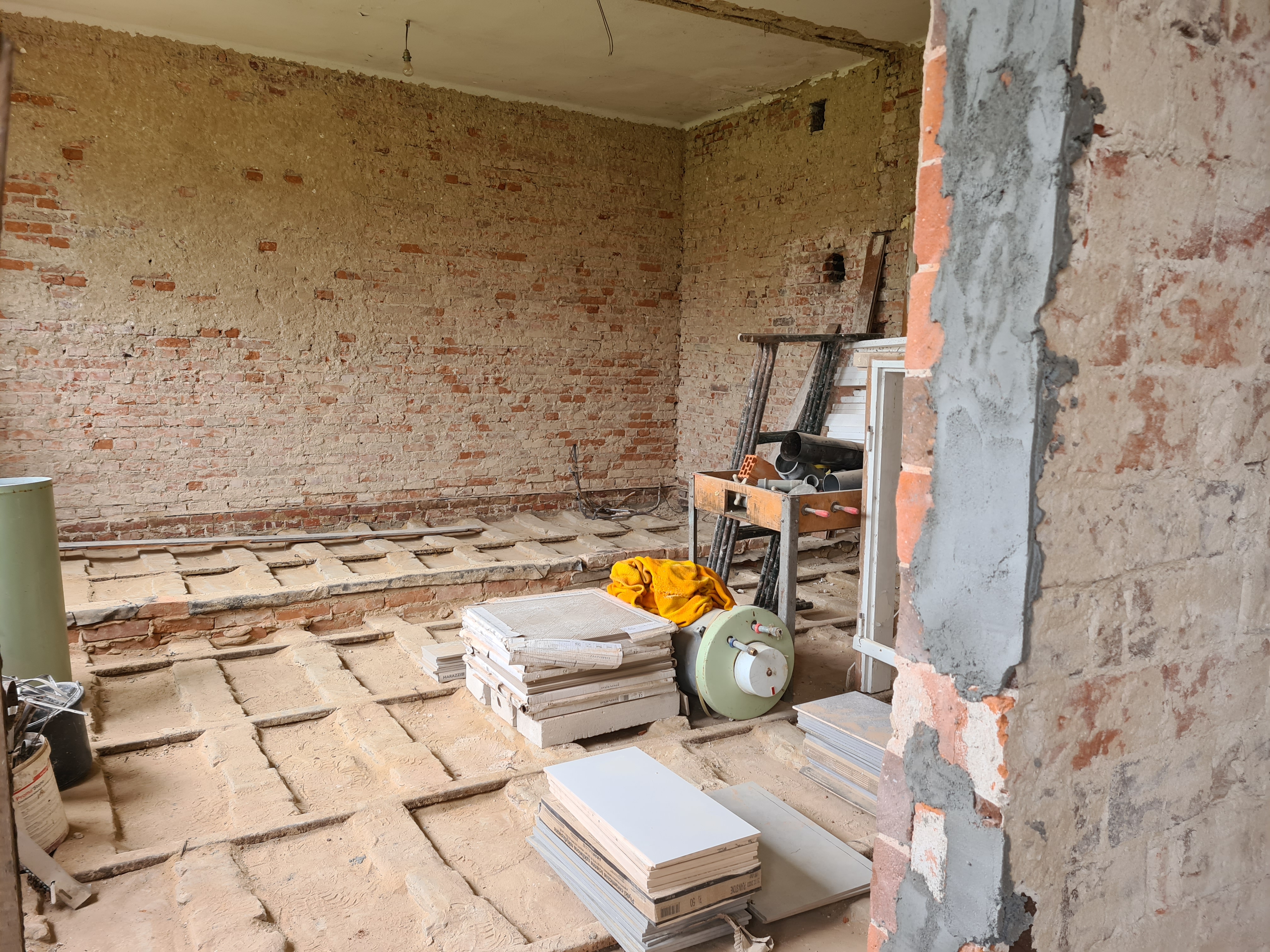

Do tej pory w budynku w Grabarzach wykonano remont i renowację ścianek działowych. Gotowa jest także część nowych instalacji i nowych tynków. Przeprowadzono remont oraz modernizację warstw posadzkowych. Prace trwają też na zewnątrz budynku. Wykonywane są roboty związane z warstwami izolacyjnymi ścian zewnętrznych. Przed budynkiem trwają działania prowadzące do budowy podjazdu dla osób z niepełnosprawnościami oraz do wykonania dojścia do budynku. Są to zadania współfinansowane z inicjatywy sołeckiej województwa śląskiego.
Zaplanowane jeszcze do wykonania prace polegać będą na wymianie stolarki okiennej i drzwiowej oraz na modernizacji pozostałej części instalacji wewnętrznych. Przewidziana jest wymiana źródła ogrzewania na energooszczędne. Dodatkowo również z inicjatywy sołeckiej planowana jest modernizacja placu zabaw, który znajduje się obok świetlicy. Powierzchnia trawiasta zostanie tu zastąpiona piaskową oraz – w miejscu przeznaczonym dla osób z niepełnosprawnościami – nawierzchnią wykonaną z bezpiecznego tworzywa EPDM.
Lipie – pierwszy etap budowy PSZOK

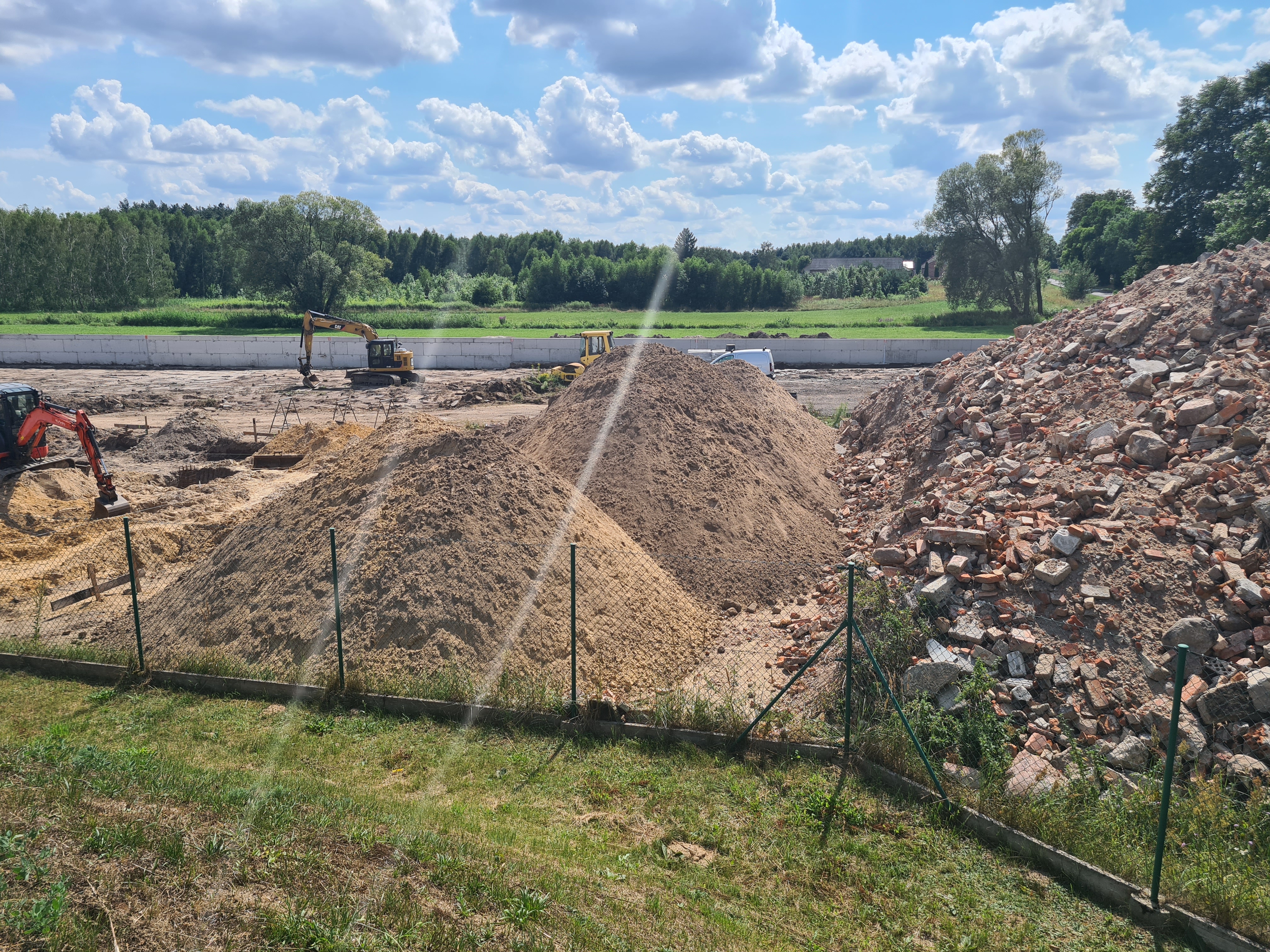

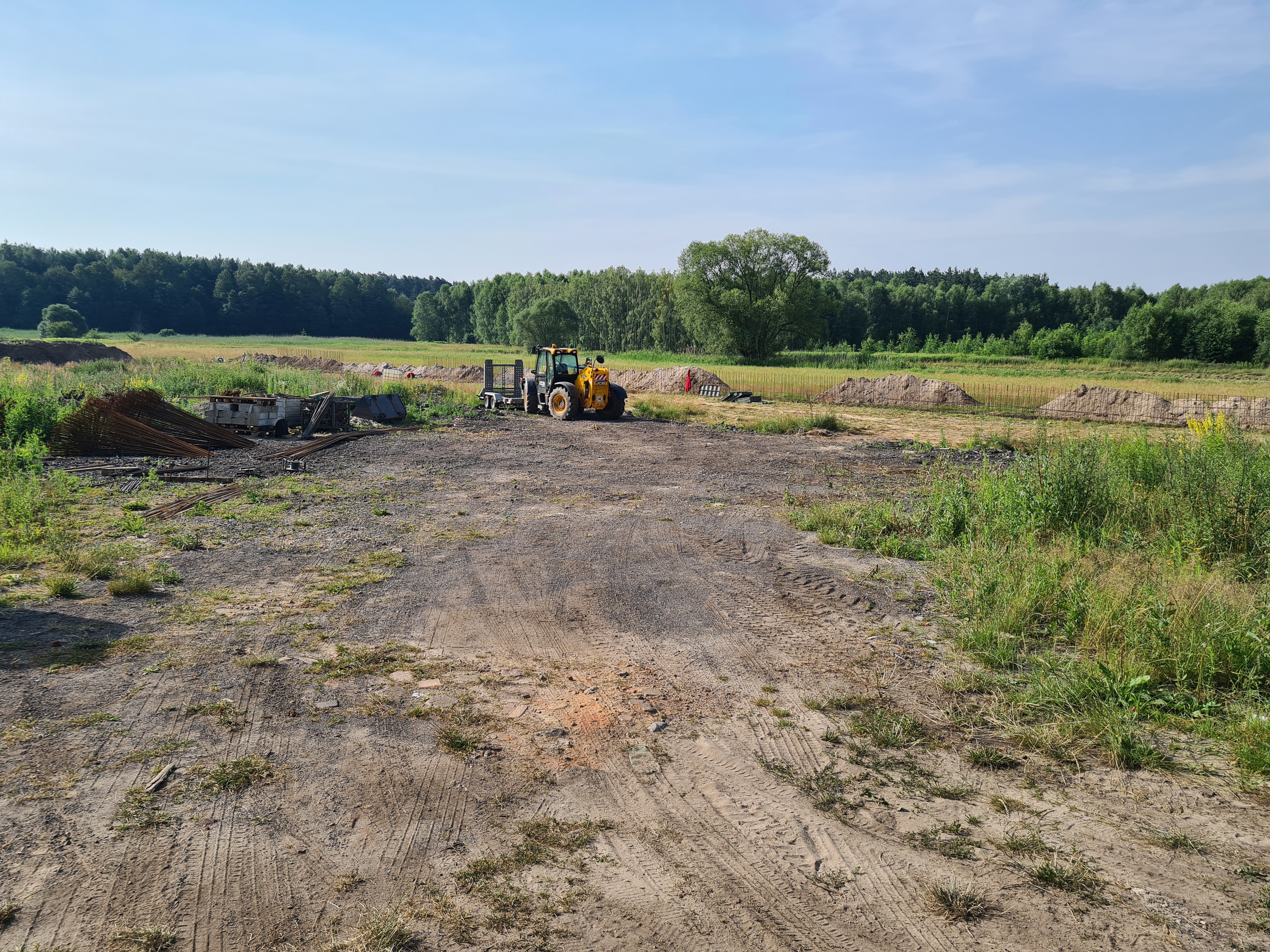

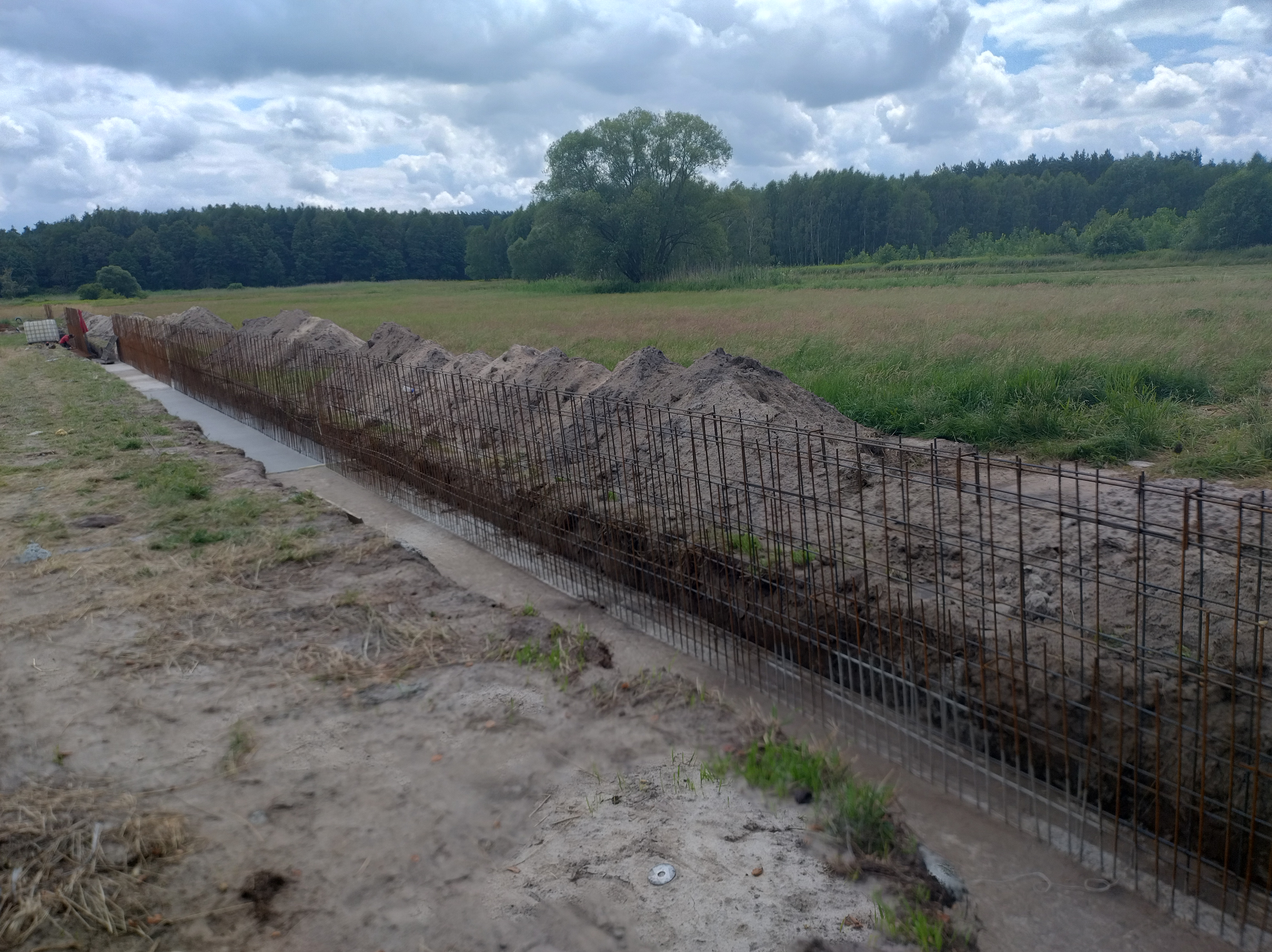

Wykonawca inwestycji już prowadzi roboty w terenie. Podpisanie umowy, na podstawie której realizowana jest budowa Punktu Selektywnej Zbiórki Odpadów Komunalnych w Lipiu, nastąpiło 25 kwietnia, a przekazanie placu budowy wykonawcy – 6 maja bieżącego roku. To duże zadanie, warte 3 285 243,78 zł. Czas przeznaczony na jego wykonanie to 6 miesięcy od daty zawarcia umowy.

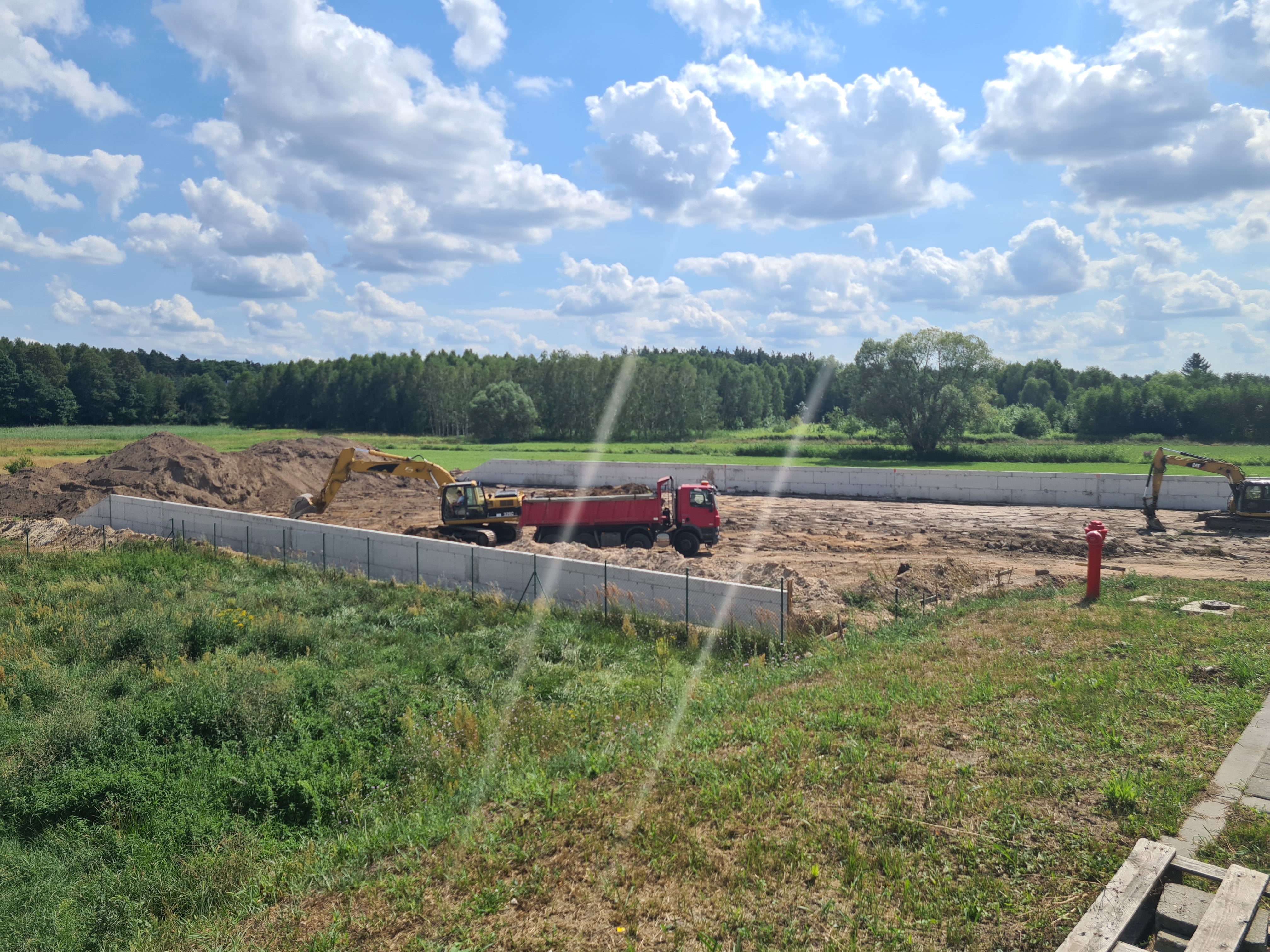

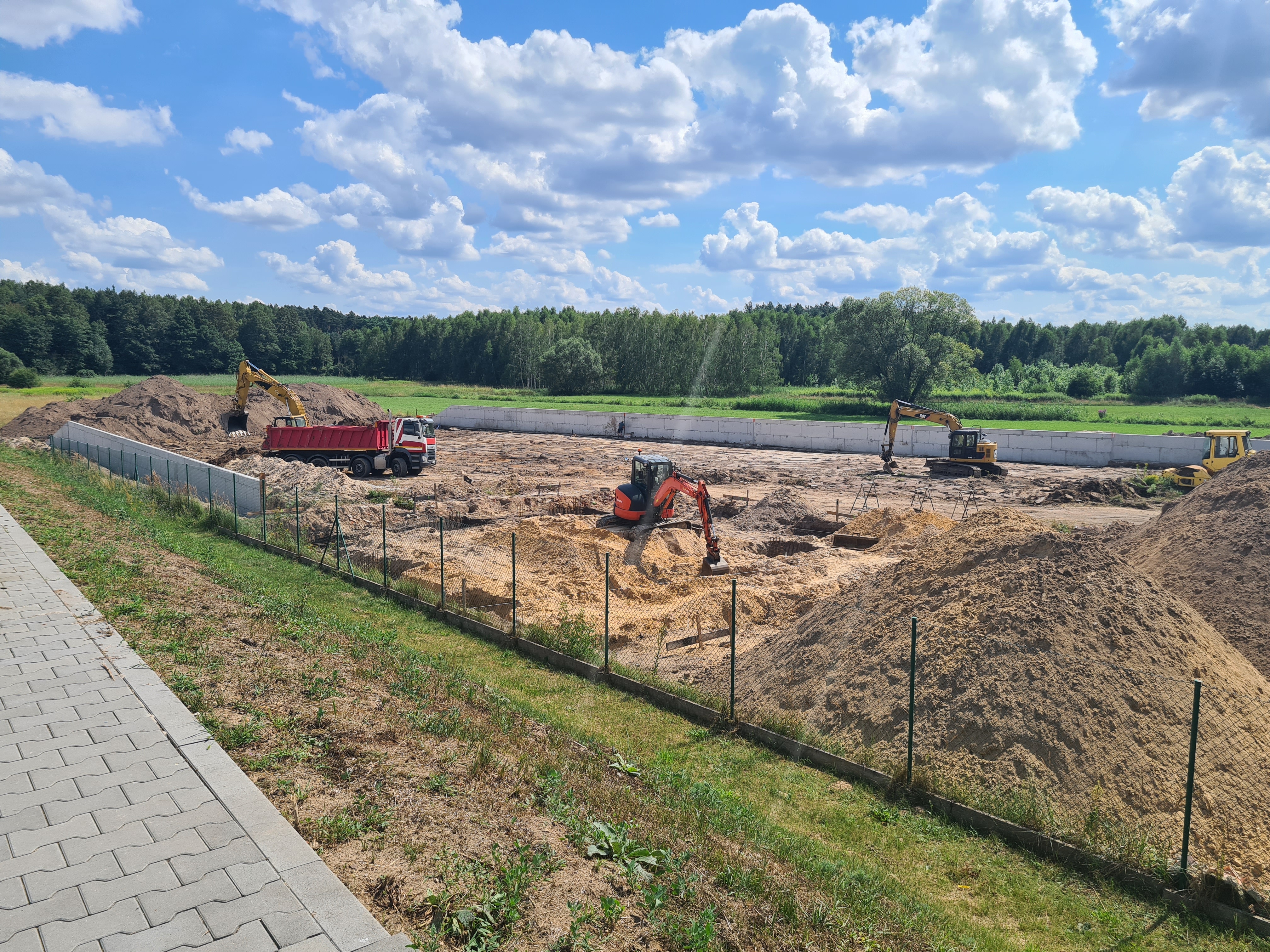

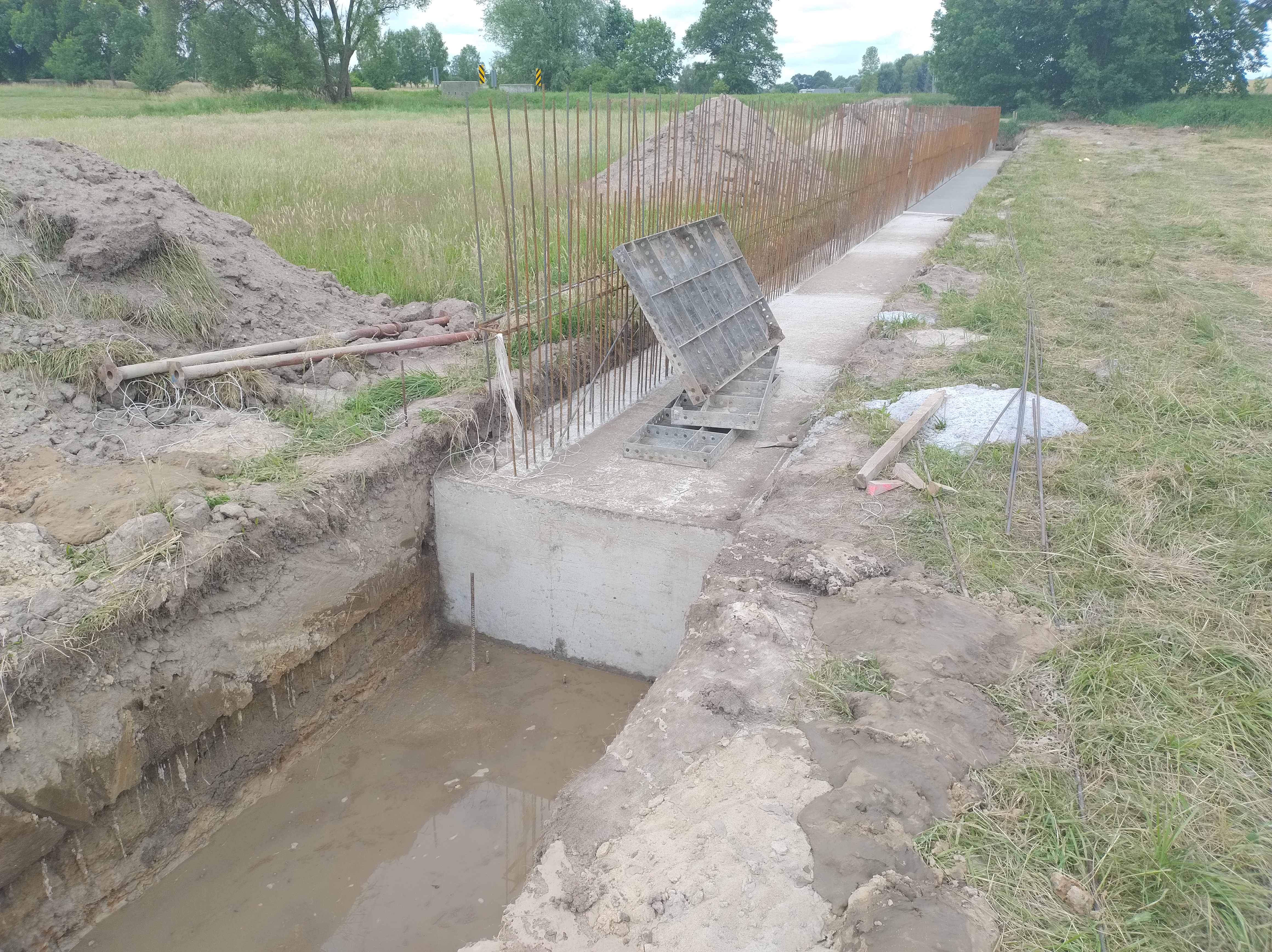

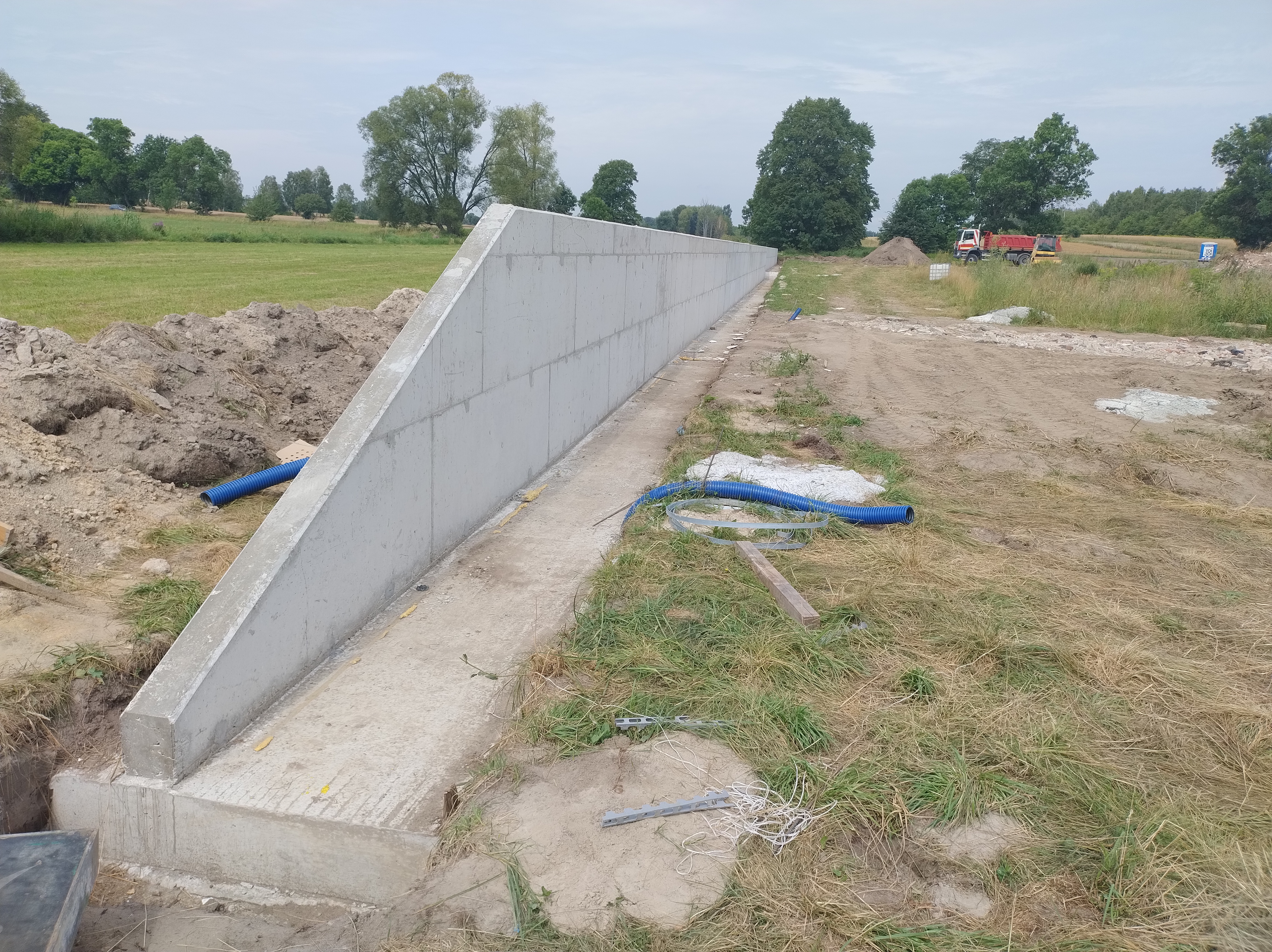

Wykonawca inwestycji rozpoczął prace od niwelacji terenu i wykonania ścian oporowych. Obecnie zajmuje się również uzgadnianiem projektu tymczasowej organizacji ruchu na czas wykonania zjazdów z drogi powiatowej na teren przyszłego PSZOK-u. W ramach ujętych w kontrakcie prac firma musi wykonać m.in. całość utwardzeń terenu wraz z fundamentami pod obiekty hal i magazynów, a także wagę samochodową. Na chwilę obecną w 80 procentach wykonane zostały żelbetowe ściany oporowe. Umożliwią one wykonanie dalszych niezbędnych prac ziemnych oraz utwardzeń terenu.
Rębielice Szlacheckie i Szyszków – budowa kanalizacji sanitarnej

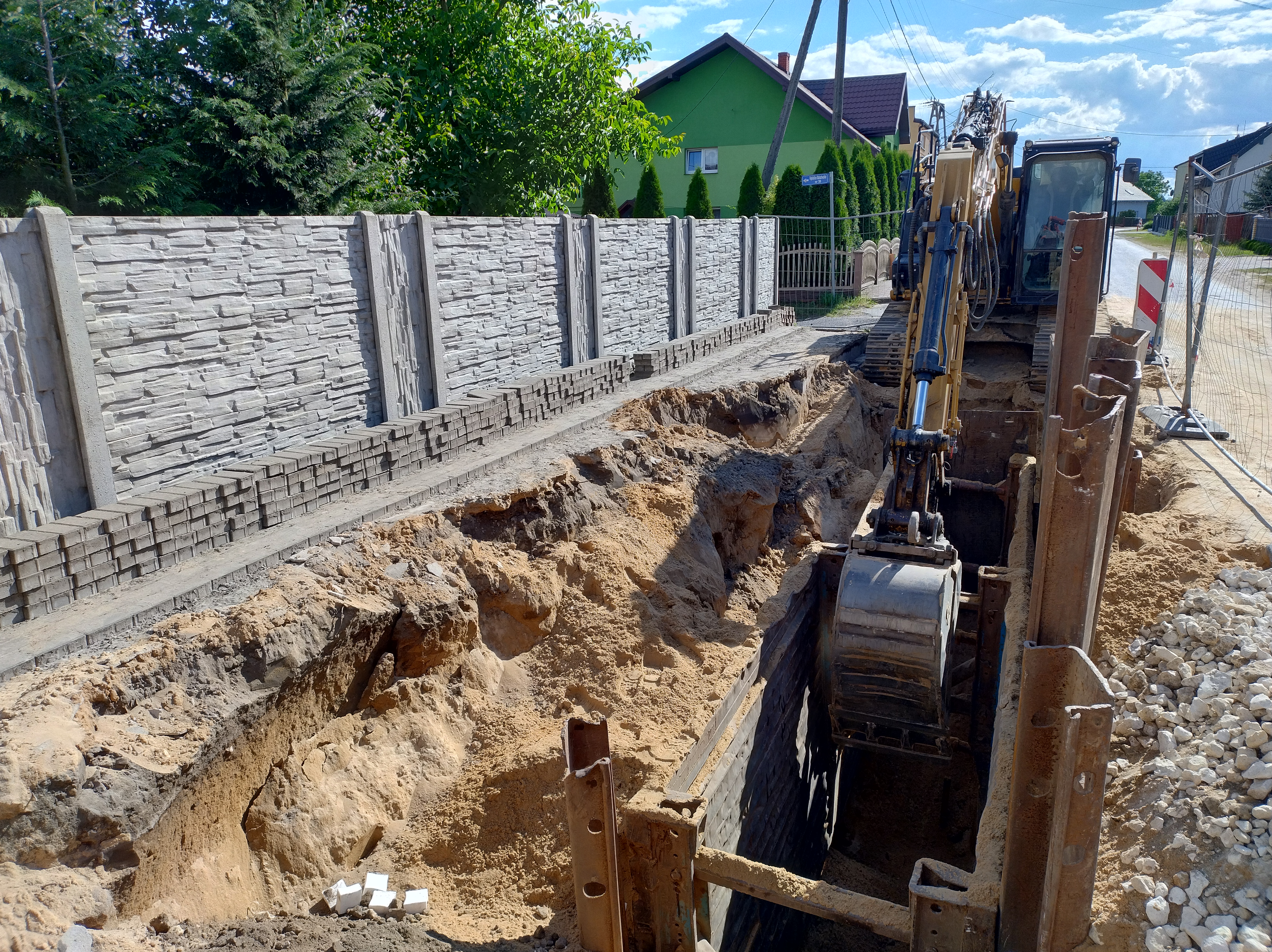

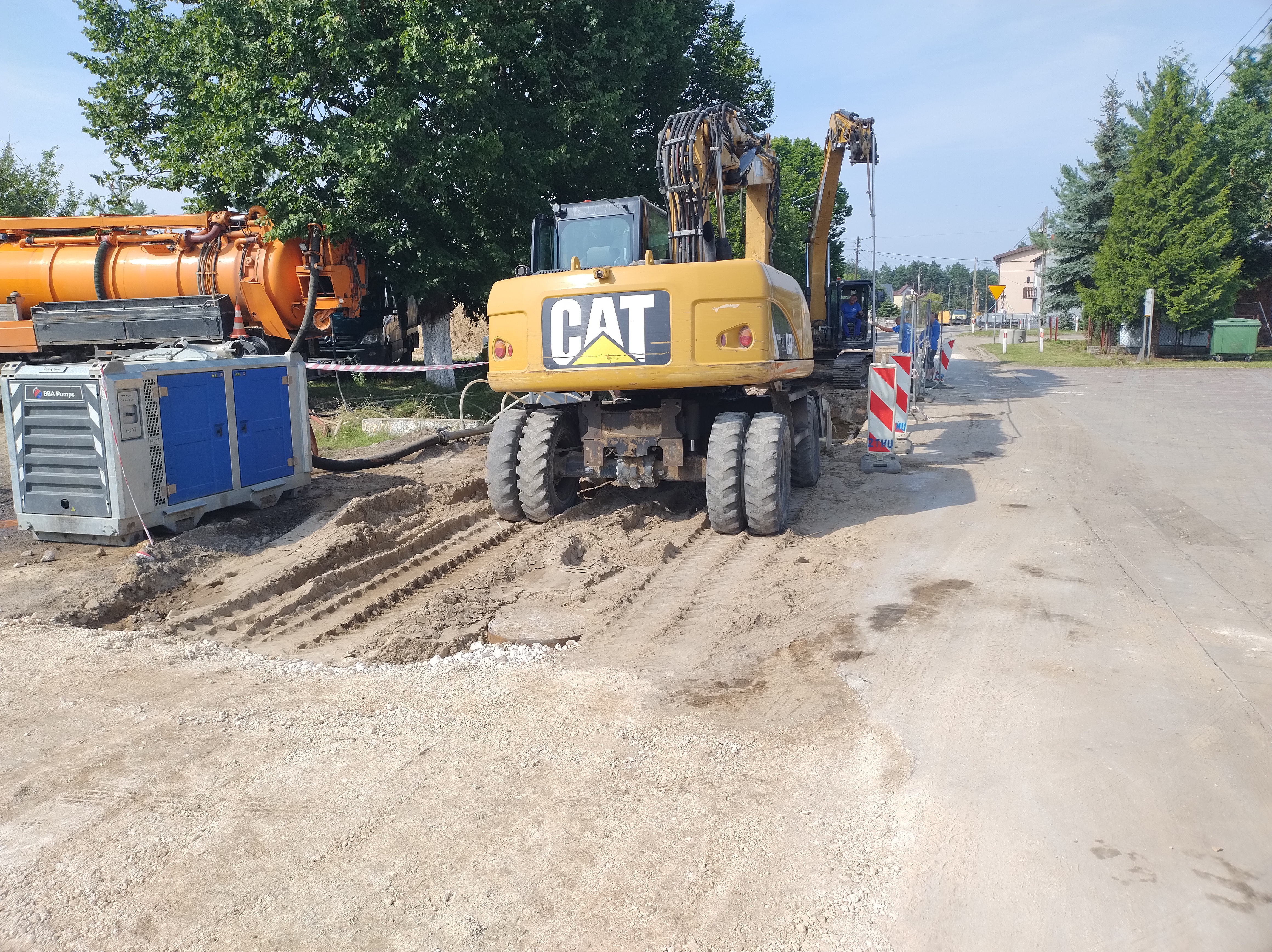

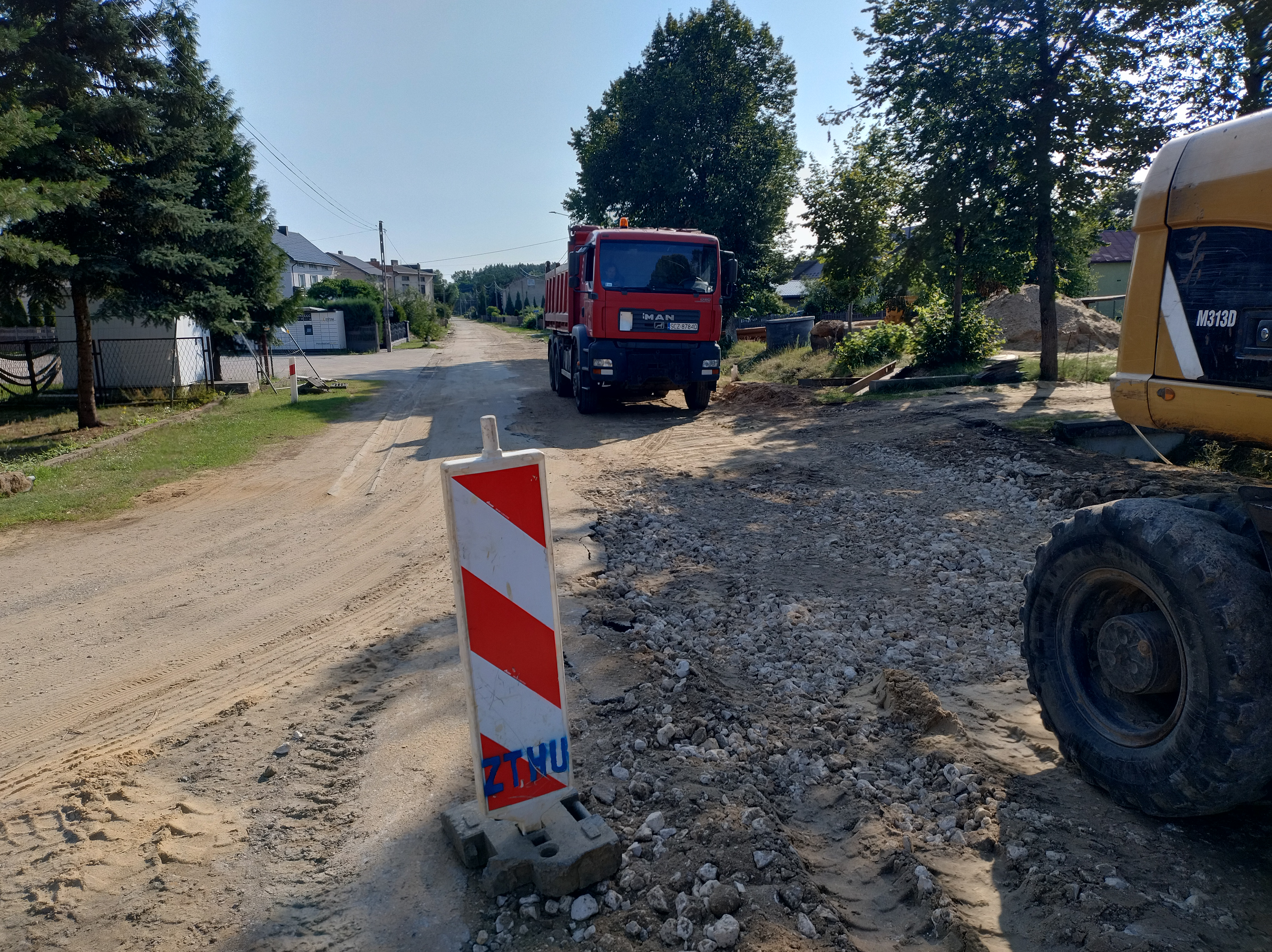

Trwa realizacja drugiego etapu budowy kanalizacji sanitarnej w Rębielicach Szlacheckich i Szyszkowie. Dotąd zrealizowano około 3650 m (czyli około 85 procent) kanalizacji sanitarnej grawitacyjnej PCV 200 mm, około 1080 m (85 procent) kanału tłocznego PE 90 mm, a także przyłącza i sięgacze kanalizacyjne w liczbie około 180 sztuk (88 procent). Wykonano również zabudowę zbiornika przepompowni ścieków P2.
Wartość zafakturowanych dotąd robót wynosi 5 325 261,58 zł brutto, co stanowi 49 procent wartości całości inwestycji.
Lindów – utwardzenie i zagospodarowanie terenu wokół szkoły i boiska

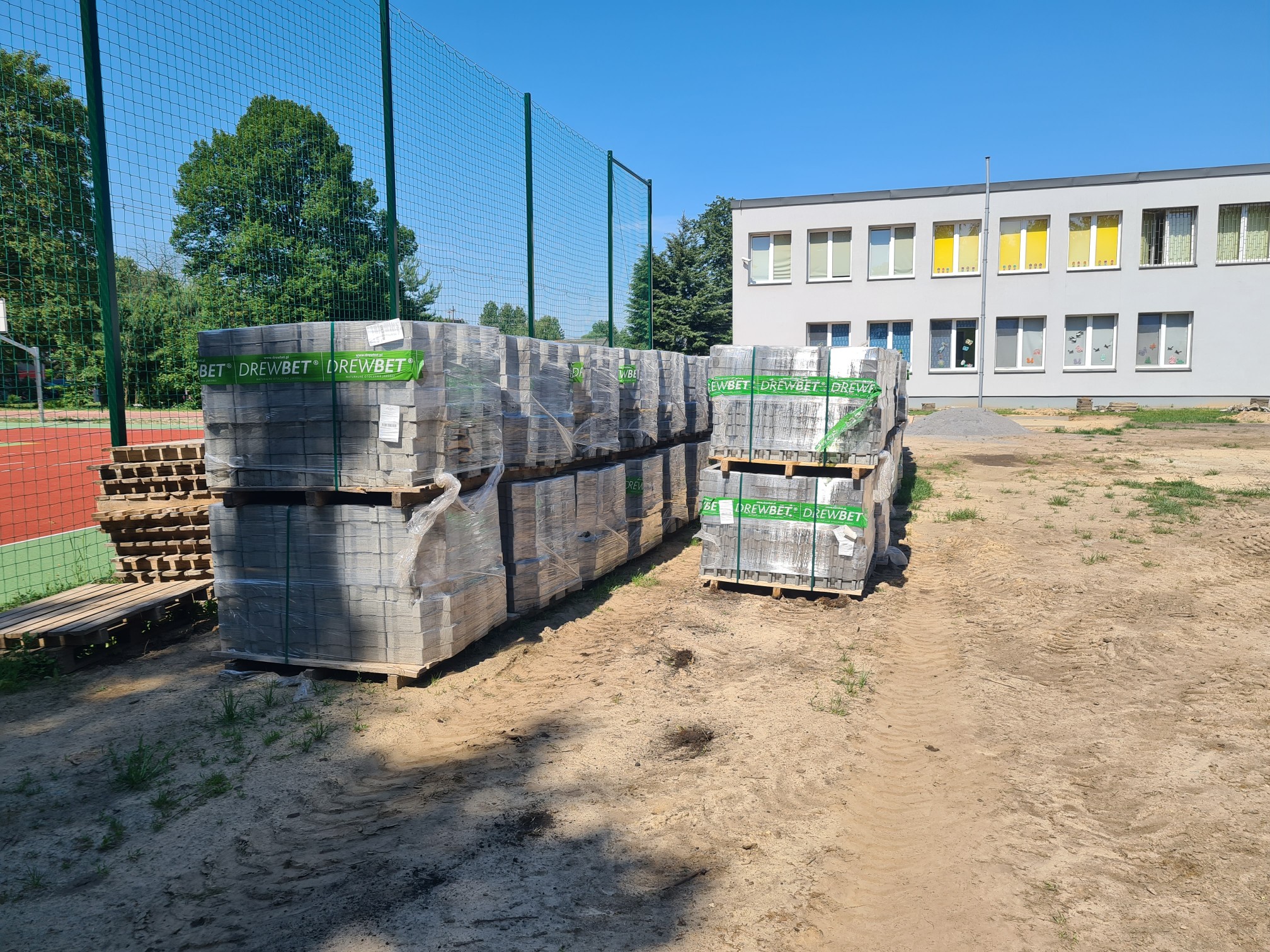

Wokół ZSP Lindów planowane są do realizacji różnorodne prace, których rezultatem będzie nowe zagospodarowanie miejsca, z którego na co dzień korzysta szkoła i jej uczniowie. Zaplanowana jest rozbiórka znajdującego się przed budynkiem szkoły godła i wybudowanie w tym miejscu masztu dla flagi państwowej oraz odpowiednie zagospodarowanie przyległego terenu. Wykonany będzie plac manewrowy dla autobusów szkolnych i wozu strażackiego oraz stanowiska postojowe o utwardzonej nawierzchni dla samochodów osobowych. Miejsca przeznaczone do pozostawiania rowerów oraz do składowania odpadów stałych również zostaną przebudowane. W ramach naszych zamierzeń mieści się także urządzenie terenów zielonych w pobliżu północno-zachodniej granicy działki, czy od strony drogi. Przewidziana jest ponadto przebudowa istniejącego ogrodzenia: wymiana siatki na panele ogrodzeniowe oraz przebudowa dwóch bram i furtki w ogrodzeniu od strony północno-wschodniej granicy działki.

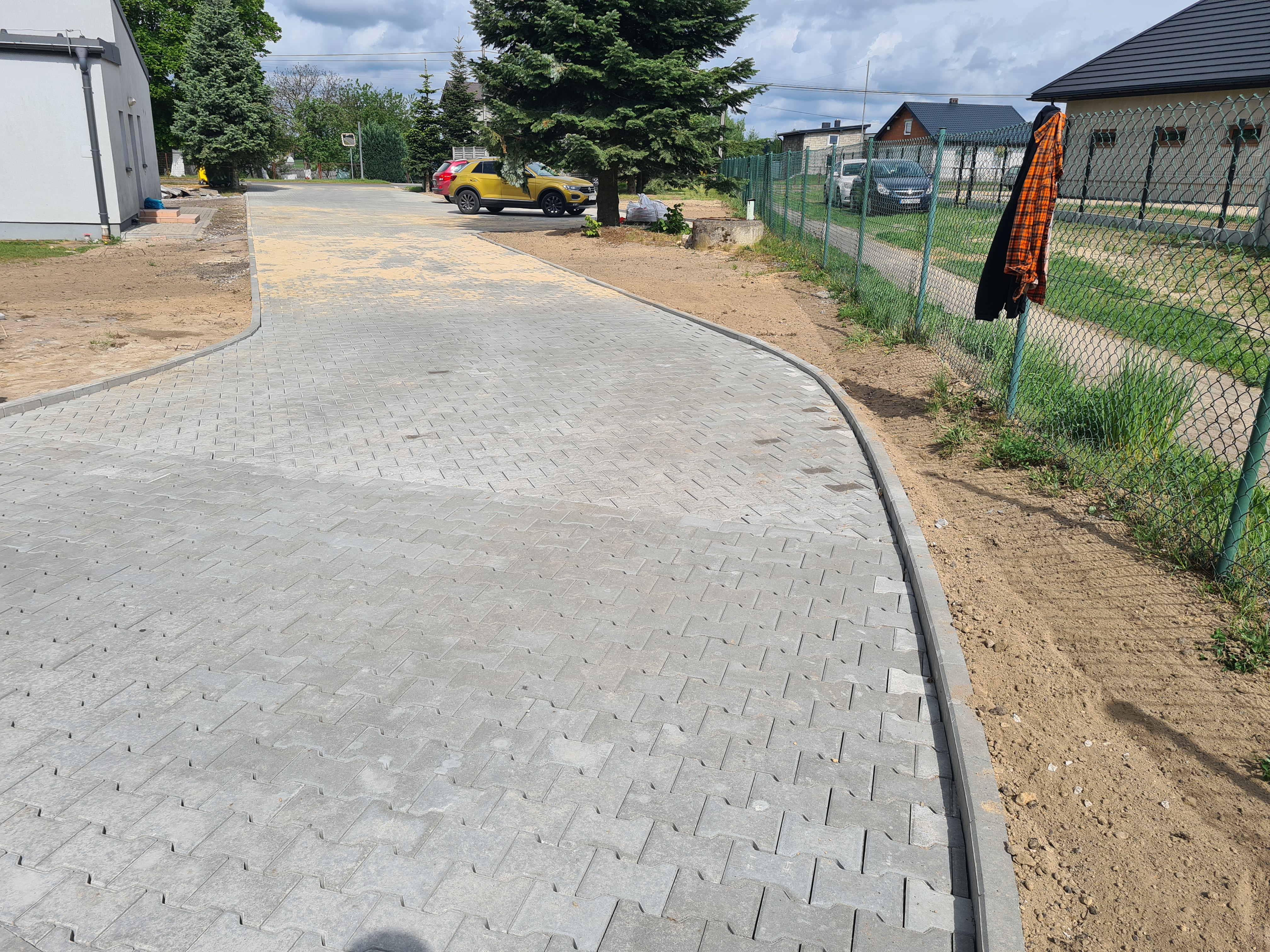

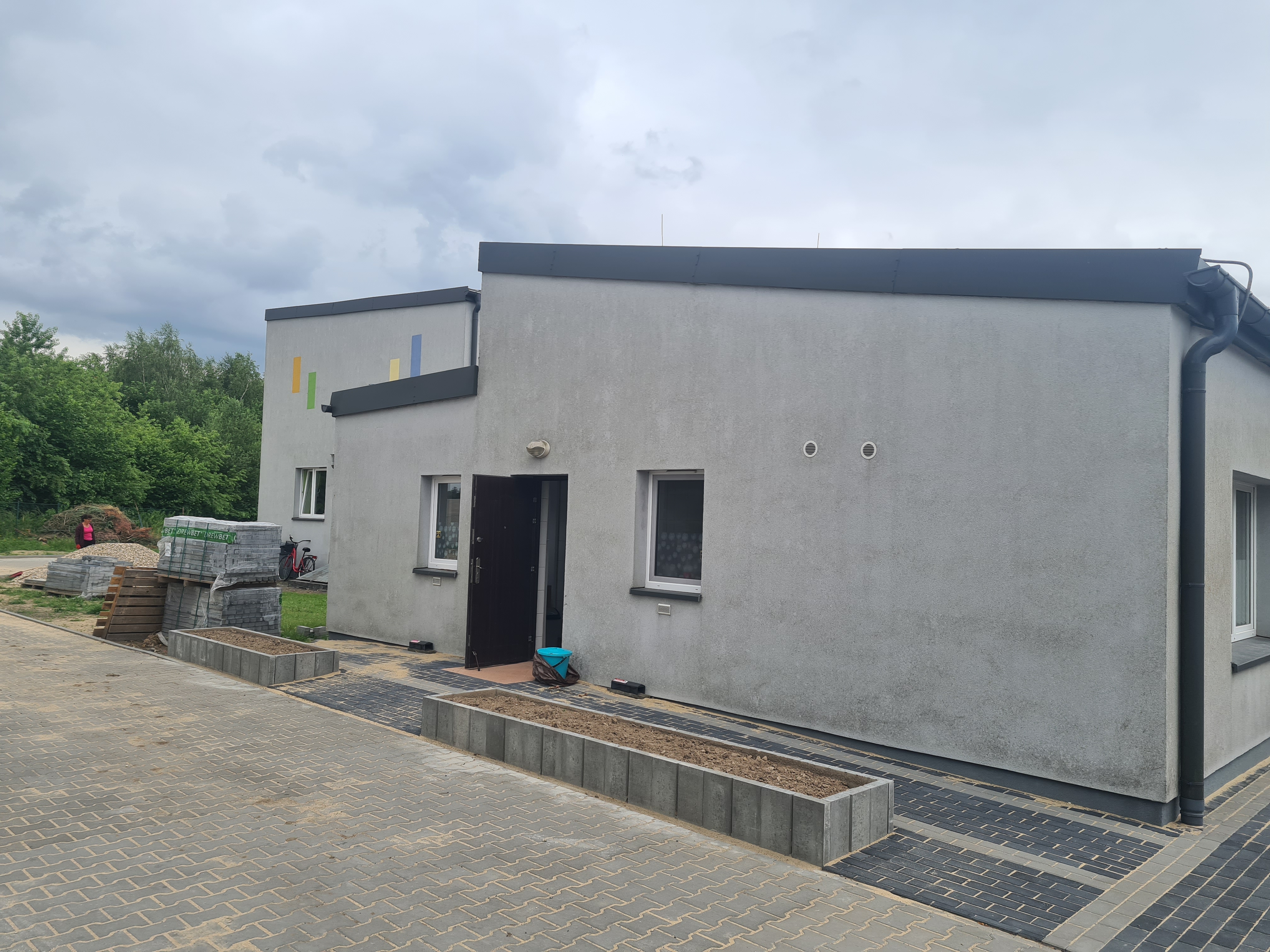

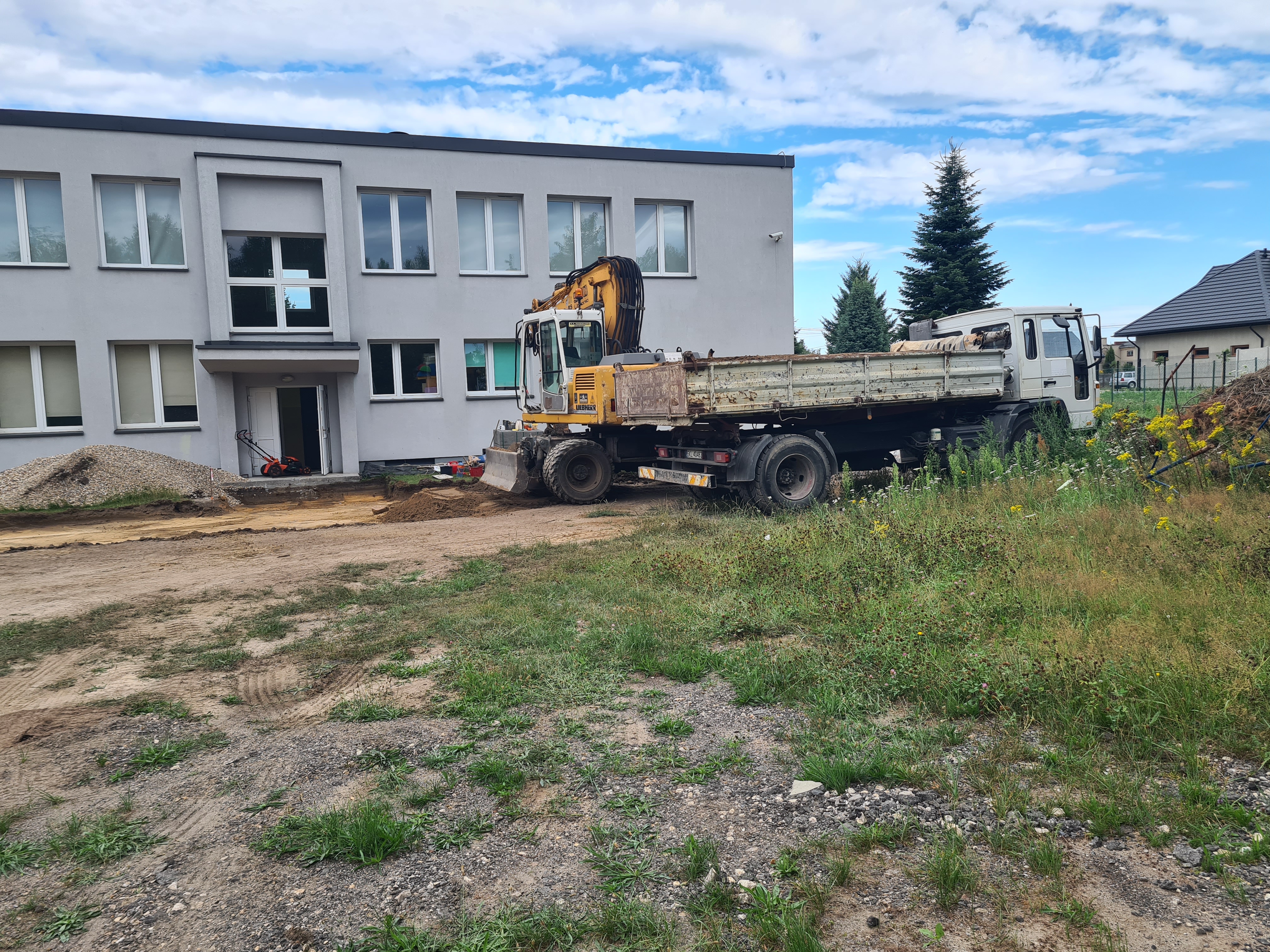

W wyniku przeprowadzonych prac obecnie gotowe są już utwardzenia terenu przed szkołą oraz przeciwpożarowa droga dojazdowa do placu. Wykonano również remont wjazdu na teren szkoły oraz przygotowano możliwość jego rozszerzenia i zabudowania bramy o szerokości około 7 m. Zrealizowano również utwardzenia terenu oraz dojścia do boiska wielofunkcyjnego.
Lipie – pierwszy etap modernizacji istniejącej oczyszczalni ścieków

22 maja 2024 r. podpisana została umowa na realizację modernizacji istniejącej oczyszczalni ścieków w Lipiu w formule „zaprojektuj i wybuduj”. Termin realizacji zadania został ustalony na 30 miesięcy od dnia podpisania umowy. Wartość zadania została w wyniku przetargu ustalona na poziomie 7 767 218,76 zł.
Z formuły „zaprojektuj i wybuduj” wynika, że w pierwszej kolejności wybrany wykonawca zrealizuje prace projektowe i uzyska pozwolenia niezbędne do realizacji inwestycji. Następnie przystąpi do robót budowlanych.
W ramach inwestycji mieścić się będzie budowa reaktora biologicznego (urządzenie kompletne BR3+BR4), który zapewni przepustowość ścieków surowych łącznie 500 m3 na dobę. Będzie on wyposażony w układ napowietrzenia z nową dmuchawą. Inwestycja obejmie również budowę zbiornika stabilizacji osadu nadmiernego o pojemności minimum 250 m3 wraz z układem napowietrzania – w tym przypadku z istniejącymi dmuchawami, które będą poddane remontowi, a także z dyfuzorami. Zostanie wybudowany zbiornik na wodę techniczną wraz z jego wyposażeniem oraz szafy sterownicze. Będzie dostarczony i zamontowany nowy układ dozowania PIX i PAX. W ramach inwestycji ujęta jest też budowa zbiornika retencyjnego wyłącznie na ścieki dowożone wraz z urządzeniami do ich podczyszczania oraz montaż nowego sita piaskownika na dopływie ścieków surowych do oczyszczalni. Przeprowadzona zostanie modernizacja programu wizualizacyjnego, który pozwalać będzie na automatyczne sterowanie urządzeniami. Zadanie mieści w sobie również czyszczenie istniejącego zbiornika retencyjnego i bioreaktora z zalegającego piasku, montaż przepływomierza na dopływie ścieków bytowo-gospodarczych do oczyszczalni, modernizację prasy do odwadniania lub ewentualnie dostawę i montaż drugiej prasy albo innego urządzenia do odwodnienia osadu. Obiekty oczyszczalni będą odpowiednio połączone między sobą wymaganymi instalacjami. Cały teren zostanie zagospodarowany, uzyska odpowiednie drogi, place i ogrodzenie. Wykonawca przeprowadzi rozruch mechaniczno-elektryczny i technologiczny instalacji oraz zapewni dokumentację powykonawczą – pozwolenie na użytkowanie obiektu.
Z myślą o oszczędności w wydatkach na energię elektryczną zaplanowano, że po modernizacji oczyszczalnia dysponować będzie instalacją fotowoltaiczną o mocy 100 kWp.
